凯达.公园学府2024.4.26施工进度

来源:公园学府工程部 发布时间:2024-04-26 点击率:86【字体:

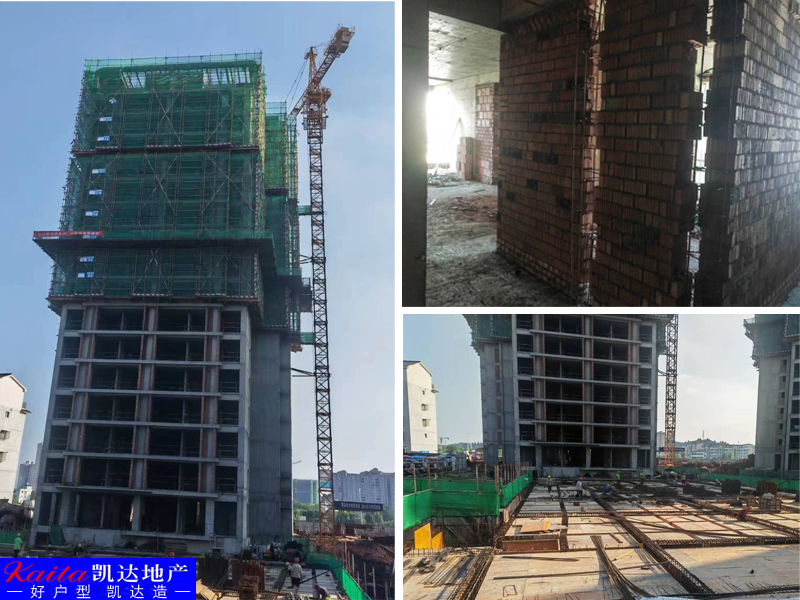

1号楼,屋面花架外墙开始抹灰,16层砌砖完成20%,15层砌砖完成,附楼地下室顶板支模完成60%梁钢筋绑扎完成


2 号楼.jpg

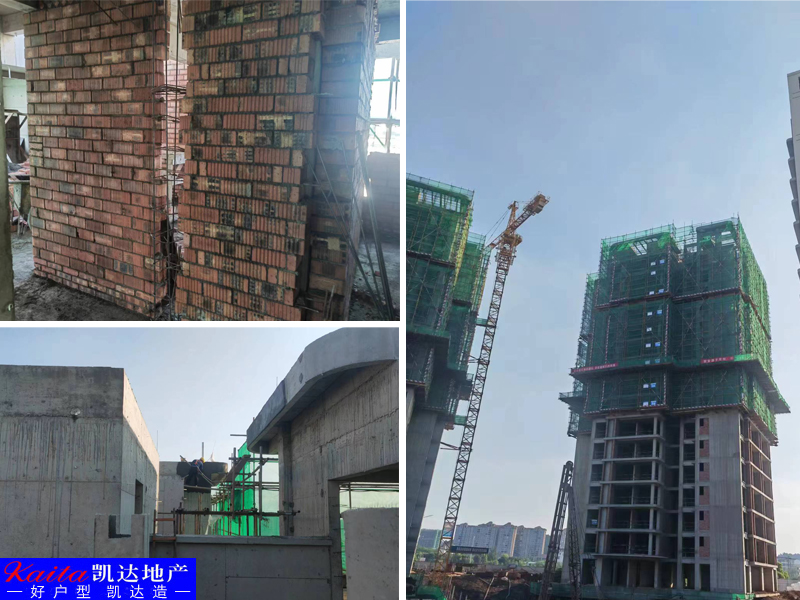

2号楼15层砌砖完成40%16层开始砌砖,附楼打桩完成

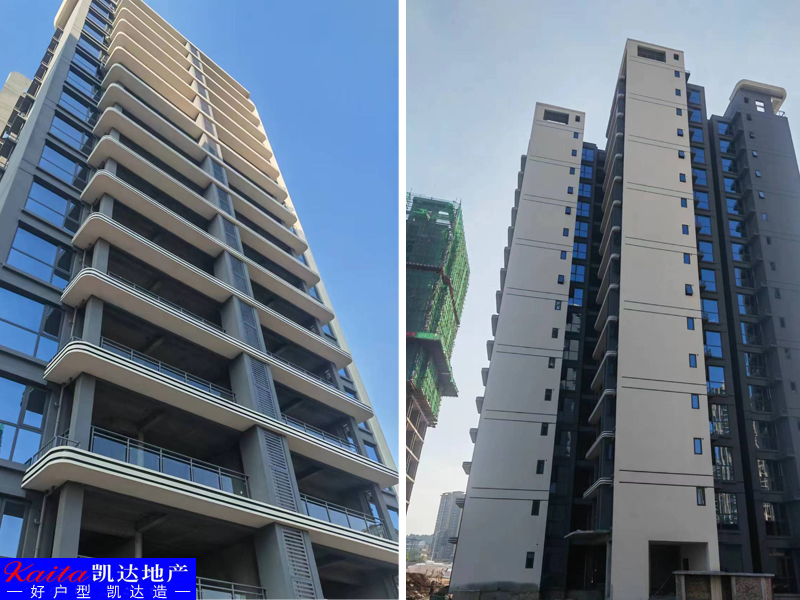

3号楼玻璃安装完成,1期附属围墙基础完成40%雨污水管道完成90%
