凯达.公园学府2024.7.2施工进度

来源:工程部 发布时间:2024-07-02 点击率:174【字体:

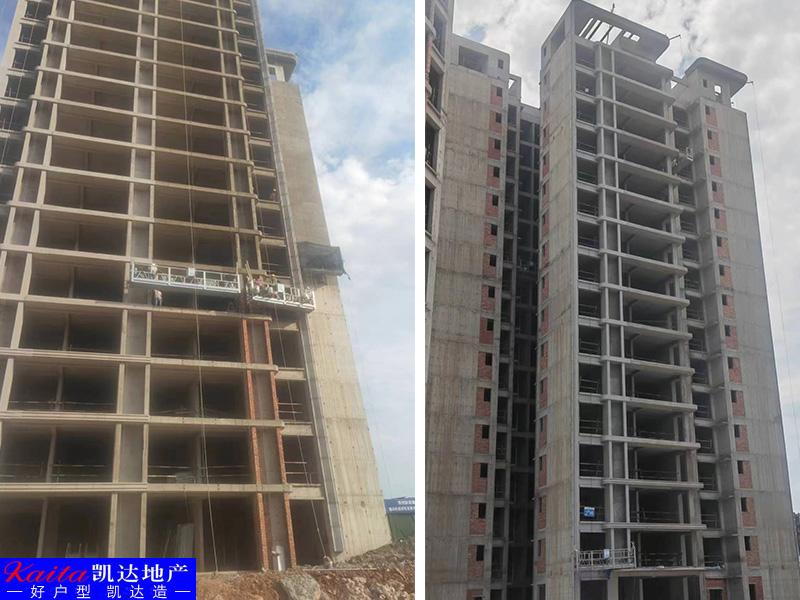

1号楼2号坡道防水开始施工,外墙抹灰完成40%刮腻子完成30喷漆完成20%.




2号楼摸灰30%刮腻子10%地下室拆模完全70%,地下室一号坡道漆施工完成.

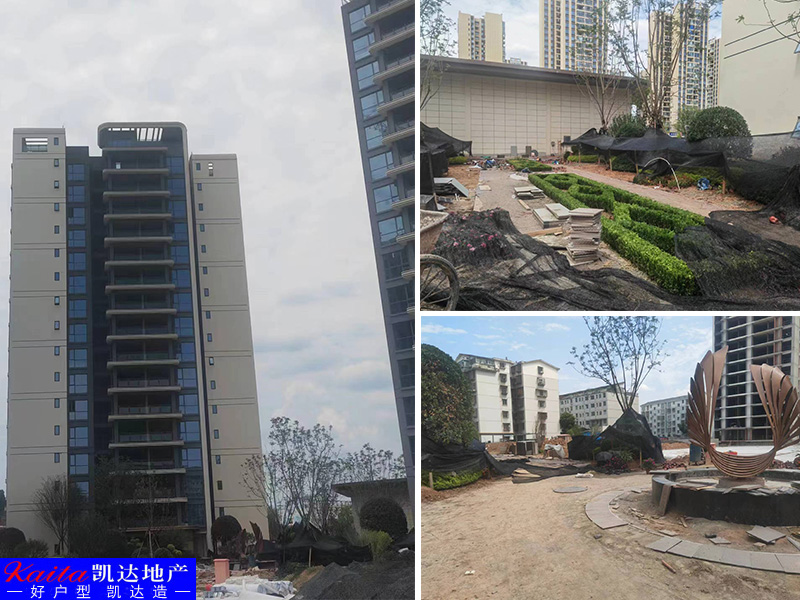

附属一期道路完成90%贴石材完成70%。
